Projektlebenszyklus, Projektmanagementlebenszyklus, Produktlebenszyklus

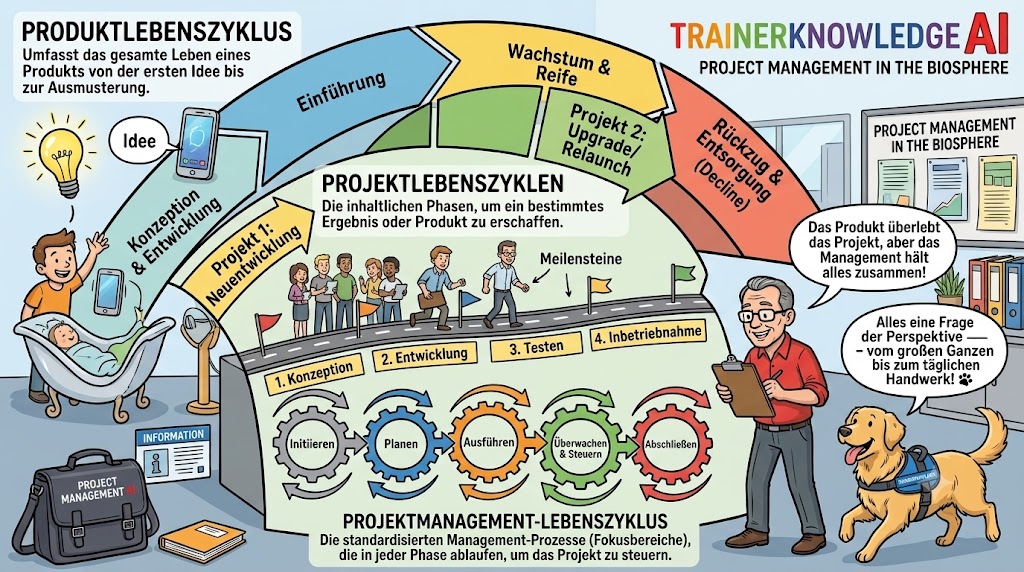

Die Verschachtelung von übergeordnetem Produktlebenszyklus (von der Idee bis zur Ausmusterung), eingebetteten Projektlebenszyklen (Phasen von der Konzeption bis zur Inbetriebnahme) und dem zugrundeliegenden Projektmanagement-Lebenszyklus (die 5 Fokusbereiche als kreisende Zahnräder) vergleicht.
Die Hierarchie der Lebenszyklen – Das große Ganze im Projektalltag:Der Produktlebenszyklus bildet das umfassende Dach – er begleitet ein Produkt von der allerersten Idee über die Markteinführung, das Wachstum und die Reife bis hin zum schließlichen Rückzug und der Entsorgung (Decline). Innerhalb dieses langen Zyklus können viele eigenständige Projekte (wie Neuentwicklungen oder Upgrades) stattfinden.Der Projektlebenszyklus beschreibt den inhaltlichen, zeitlich begrenzten Weg eines solchen Projekts, unterteilt in Phasen wie Konzeption, Entwicklung, Testen und Inbetriebnahme, getrennt durch Meilensteine. Er definiert, wie das Projekt konkret vorangetrieben wird. Der Projektmanagement-Lebenszyklus schließlich ist der operative Motor: die fünf standardisierten Fokusbereiche (Initiieren, Planen, Ausführen, Überwachen & Steuern, Abschließen), die in jeder einzelnen dieser inhaltlichen Phasen ablaufen, um den Fortschritt methodisch zu lenken.

Ein Projektlebenszyklus enthält nicht nur Projektphasen!

Ein klassischer Phasen-Projektlebenszyklus zeigt, bei dem jede Phase (Konzeption, Entwicklung, Testen, Inbetriebnahme) von fünf Fokusbereichen-Kreisen (Initiierung, Planung, Ausführung, Überwachung & Steuerung, Abschluss) und Meilensteinen begleitet wird, und unten den agilen Zyklus.

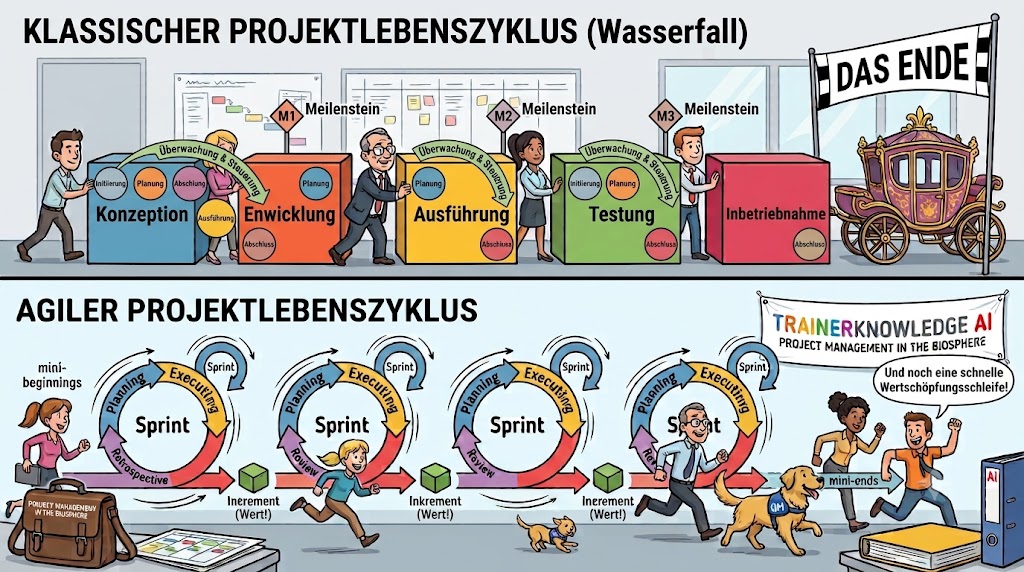

Projektmanagement in der Biosphäre – Phasen vs. Prozessgruppen: Oben ist der fachlich korrekte klassische Projektlebenszyklus (Wasserfall) zu sehen. Er besteht aus inhaltlichen Phasen (Konzeption, Entwicklung, Testung, Inbetriebnahme) und wird durch Meilensteine (Raute-Tore) getrennt. Wichtig: Jede dieser Phasen durchläuft in sich die fünf Fokusbereiche (Prozessgruppen) als ineinandergreifende Kreise: Initiierung (ganz links), Planung, Ausführung (Zentrum/unten), Überwachung & Steuerung (als kontinuierlicher Bogen/Kreis oben darüber) und Abschluss (rechts/unten am Phasenübergang). Unten zeigt der agile Projektlebenszyklus die iterative Alternative mit Sprints, die ohne starre Phasenübergänge kontinuierlich wertvolle Inkremente (Inkremente 1–4) hervorbringen. Ein exzellentes Lehrbild für die Differenzierung von Phasen, Prozessgruppen und agilen Schleifen!



Im agilen Projektmanagement kennt man im Rahmen des Projektlebenszyklus anstatt der Projektphasen auch Sprints.  Zudem unterscheidet PMI neben dem Projektlebenszyklus den Entwicklungsansatz. Dieser bezieht sich nur auf die Generierung der Liefergegenstände. Der Entwicklungsansatz kann prognostiziert, hybrid oder agil (iterativ oder inkrementell) umgesetzt werden.

Das von PMI präferierte „Rolling Wave Planning“ implizierte immer schon einen Ansatz der agilen Vorgehensweise. Phasen können letztendlich auch die Dauer eines Sprints übernehmen.

Beim Rolling Wave Planning werden nahe bevorstehende Arbeiten im Detail geplant, während fernere Projektphasen zunächst nur auf hoher Ebene grob strukturiert bleiben. Diese Form der iterativen Feinplanung berücksichtigt, dass der Informationsgehalt im Projektverlauf zunimmt, und wendet damit das agile Prinzip der schrittweisen Konkretisierung (Progressive Elaboration) direkt im klassischen Projektkontext an.

Die drei Projektentwicklungsansätze

Plangetriebene Ansätze

Die Phasen eines klassischen Projekts werden durch zwei Prozessebenen durchlaufen: Die Projektmanagementprozesse und die Produktprozesse. Beide Prozessebenen bilden in jeder Phase Ausgangswerte: Die Liefergegenstände (LG) des Produkts und die Liefergegenstände des Projektmanagements. Nach der letzten Phase wandern die LG Produkt weiter auf dem Produktlebenszyklus in den Betrieb. Die LG des PM wandern in die Assets (Organizational Process Assets (OPA)).

Adaptive Ansätze

Im klassischen Modell verläuft der Prozess sequenziell und plangetrieben, wodurch das finale Produkt – wie beispielsweise ein Mountainbike – erst am Ende des Projekts nach Abschluss aller Phasen an den Betrieb übergeben wird. Das agile Modell hingegen setzt bei komplexen Vorhaben wie der Softwareentwicklung auf iterative Schleifen, bei denen nach jedem Sprint bereits nutzbare Inkremente entstehen. Während im klassischen Vorgehen die Anforderungen zu Beginn festgeschrieben und über starre Phase Gates kontrolliert werden, erlaubt der agile Ansatz kontinuierliches Feedback und flexible Anpassungen des Product Backlogs. Beide Modelle trennen jedoch klar zwischen den unterstützenden Projektmanagementprozessen, deren Ergebnisse als OPAs archiviert werden, und den eigentlichen Produktprozessen. Der wesentliche Unterschied liegt somit in der Steuerung: Das klassische Modell minimiert Risiken durch Vorab-Planung, während das agile Modell Risiken durch schnelle Lernzyklen und frühe Teil-Lieferungen reduziert

Hybride Ansätze= Plan + Adaptiv

Das hybride Modell fängt die Realität komplexer Industrieprojekte, wie die Entwicklung eines vernetzten Elektrofahrzeugs, perfekt ein.

Um das Beste aus beiden Welten zu zeigen, ist die Spur für die Produktprozesse (unten) in den Phasen 2 und 3 visuell zweigeteilt:

  • Oben (Klassisch): Die hardwareseitige Planung und physische Konstruktion (Karosserie, Chassis, Fertigungsstraßen).

  • Unten (Agil): Die softwareseitige Entwicklung der On-Board-Systeme, App-Anbindungen und Steuerungen im Sprint-Format.

Am Ende, in Phase 4, wachsen diese Ströme im integrierten Elektrofahrzeug an der Ladesäule (mit interaktiven Dashboards) wieder zusammen, bevor sie in den laufenden Fahrzeug- und Software-Lebenszyklus im Betrieb übergehen.

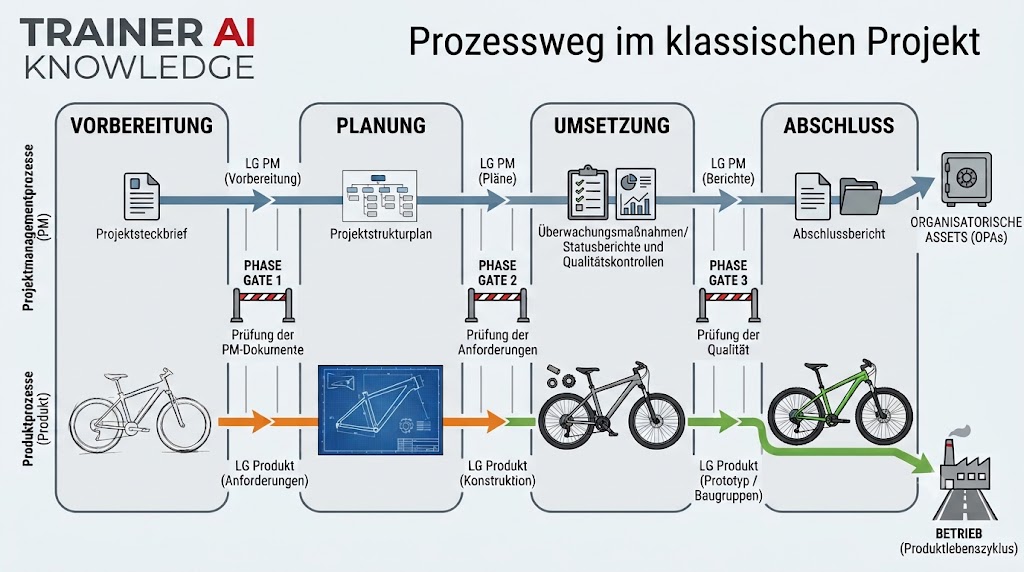

Phasenmodell eines klassischen Projekts mit Projektmanagement- und Produktprozessen über Phase Gates.
Dieses Diagramm zeigt den strukturierten Prozessweg in einem klassischen Projekt, aufgeteilt in die Phasen Vorbereitung, Planung, Umsetzung und Abschluss. Es verdeutlicht, wie parallel die Projektmanagementprozesse (oben, die in Organisatorische Assets / OPAs münden) und die Produktprozesse (unten, die zur Entwicklung eines Mountainbikes für den Betrieb führen) ablaufen und an den sogenannten Phase Gates überprüft werden.

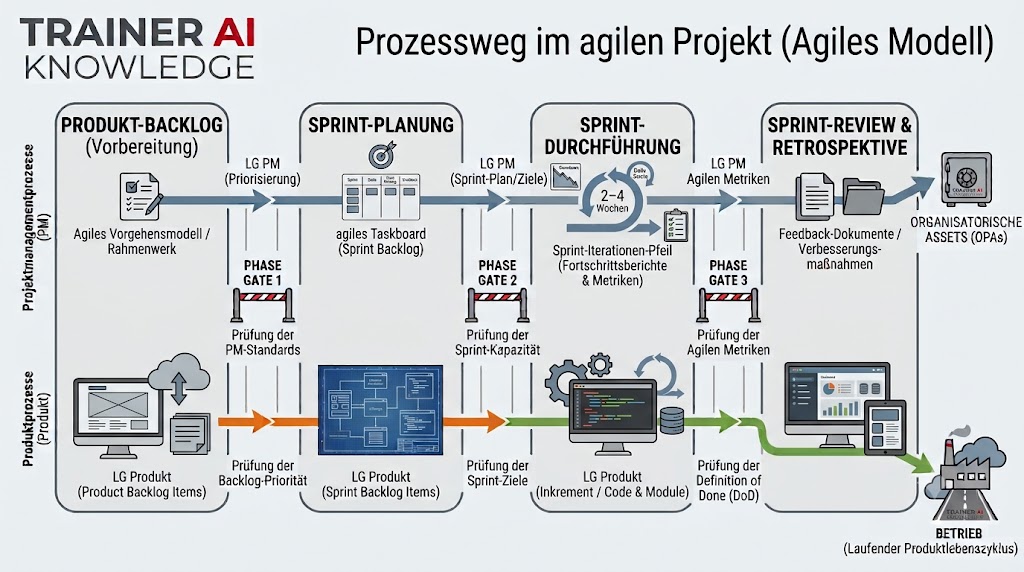

Phasenmodell eines agilen Projekts mit Projektmanagement- und Produktprozessen für Softwareentwicklung.
Dieses Diagramm zeigt den strukturierten Prozessweg in einem agilen Projekt am Beispiel einer Softwareentwicklung, aufgeteilt in die Phasen Produkt-Backlog, Sprint-Planung, Sprint-Durchführung und Sprint-Review & Retrospektive. Es veranschaulicht, wie parallel die Projektmanagementprozesse (oben, die in Organisatorische Assets / OPAs münden) und die Produktprozesse (unten, die zur Veröffentlichung der Software für den Betrieb führen) ablaufen und an den entscheidenden Phase Gates überprüft werden.
Phasenmodell eines hybriden Projekts mit Projektmanagement-, Hardware- und Softwareprozessen bei Phase Gates.
Dieses Diagramm zeigt den strukturierten Prozessweg in einem hybriden Projekt am Beispiel der Entwicklung eines Elektroautos mit Software. In den Phasen Spezifikation & Sprint-Planung sowie Bau & Software-Entwicklung wird die Produktspur zweigeteilt: Oben verläuft die klassische, plangesteuerte Hardware-Konstruktion (Chassis & Fertigung), während unten die agilen, iterativen Software-Sprints (Architektur & Entwicklung) stattfinden. Beide Prozesse werden durch die übergeordneten Projektmanagementprozesse (oben, endend in OPAs) gesteuert und an Phase Gates integriert und geprüft, bevor das fahrbereite Auto mit integrierter Software in den Betrieb (Fahrzeug- & Software-Lebenszyklus) übergeben wird.

Die drei Parameter des Projektlebenszyklus

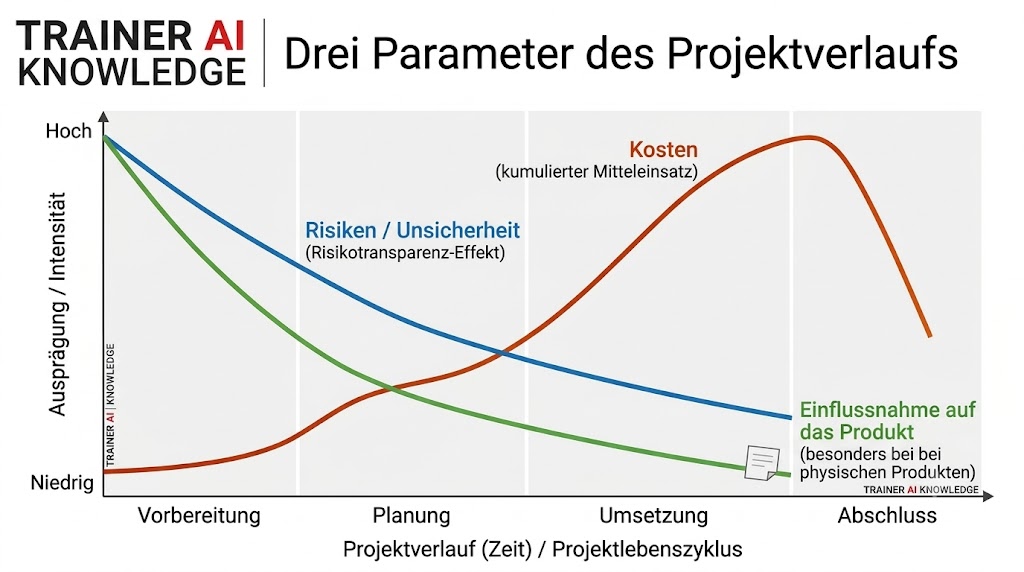

Diagramm zum Verlauf von Kosten, Risiken und Einflussnahme im klassischen Projektlebenszyklus.
Dieses Diagramm zeigt den typischen Verlauf der drei Kernparameter im Projektlebenszyklus: Während die kumulierten Kosten während der Umsetzung ihren Höhepunkt erreichen und vor dem Abschluss steil abfallen, nehmen Risiken durch steigende Transparenz und die Möglichkeit zur Einflussnahme auf das Produkt im Projektverlauf stetig ab.

Dieses Diagramm zeigt den typischen Verlauf der drei Kernparameter im plangetriebenen Projektlebenszyklus: Während die kumulierten Kosten während der Umsetzung ihren Höhepunkt erreichen und vor dem Abschluss steil abfallen, nehmen Risiken durch steigende Transparenz und die Möglichkeit zur Einflussnahme auf das Produkt im Projektverlauf stetig ab.

Also die Risiken werden nicht weniger, sie werden nur transparenter. Ausnahme bilden die „unknown  Unknowns„. Vollkommen unbekannte Risiken, bspw. archäologischer Zufallsfund beim Bau einer Autobahn,

TRAINERKNOWLEDGE AI – Ihre smarte PMP®-Vorbereitung!

Bestehen Sie die PMP®-Zertifizierung sicher und flexibel über unsere innovative Online-Plattform. Wählen Sie passgenau: Komplettkurs inklusive der offiziellen 35-Stunden-Kontaktstunden oder als reines Prüfungstraining. Nutzen Sie KI-gestützte Lerneinheiten für maximalen Lernerfolg zu einem absolut unschlagbaren Preis. Jetzt informieren auf trainerknowledge-ai.training und die Karriere auf das nächste Level heben!

Trainer Live Videos – Storytelling – ECO 2026 Bezug

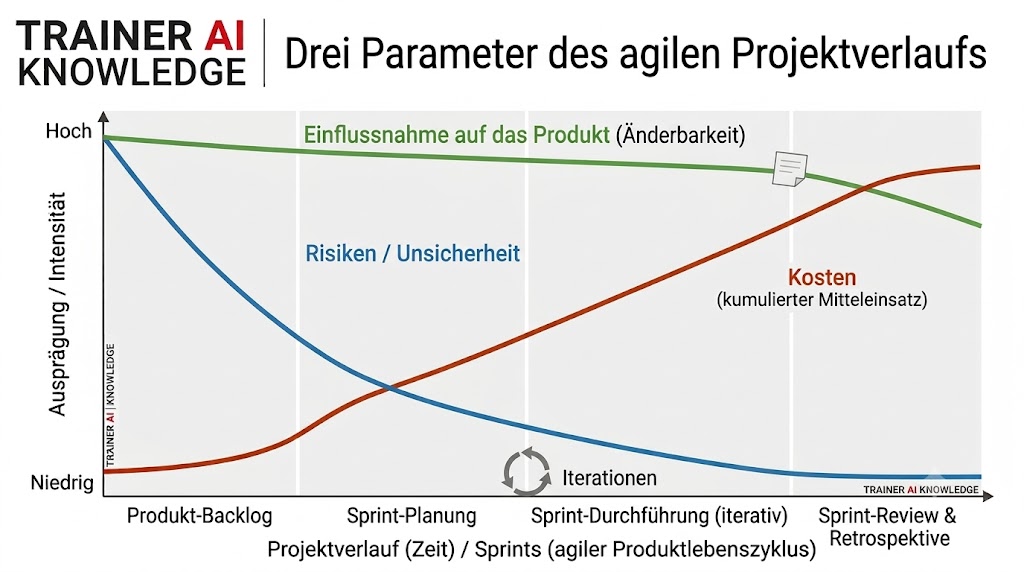

Diagramm zum Verlauf von Kosten, Risiken und Einflussnahme im agilen Projektlebenszyklus (Sprints).
Dieses Diagramm veranschaulicht das Verhalten der drei Kernparameter im agilen Projektverlauf. Während die kumulierten Kosten durch die gleichmäßige Taktung der Sprints linearer ansteigen, sinken die Risiken durch frühzeitiges und stetiges Feedback sowie funktionstüchtige Zwischenergebnisse (Inkremente) rasant. Die Einflussnahme und Änderbarkeit des Produkts bleiben über fast den gesamten Zyklus auf einem sehr hohen Niveau, da agile Methoden gezielt auf spätere Anpassungen ausgelegt sind.

Im klassischen Projektverlauf bleibt das Risiko bis zur späten Produktübergabe extrem hoch, da Fehler oder Fehlplanungen erst ganz am Ende auffallen. Agile Projekte reduzieren dieses Risiko durch kurze Sprints drastisch: Nach jeder Iteration entsteht ein funktionierendes Produktinkrement, wodurch technisches und fachliches Feedback sofort einfließt. Statt Risiken durch starre Vorab-Planung zu verwalten, wird das Gesamtrisiko in kleine, beherrschenbare Einheiten zerlegt und finanzielle Fehlinvestitionen auf wenige Wochen begrenzt.

Allerdings darf man eben auch nicht vergessen, wenn agile Projekte primär in der „warmen Stube“ ablaufen, sind physische Projekt weit mehr potenziellen Risikoeintritten ausgesetz:

  • Risikohäufigkeit: Extrem hoch. Durch Witterung, Baugrund, Zulieferketten, Genehmigungen und Handwerker-Schnittstellen treten fast täglich unvorhergesehene Ereignisse und Störungen auf.

  • Risikointensität (Schadensausmaß): Ebenfalls extrem hoch. Fehler oder Verzögerungen lassen sich nicht einfach „zurückrollen“ (Rollback), sondern führen direkt zu teurem Materialverlust, Baustopps und immensen Folgekosten.

Fokussierte Projektsteuerung: Lebenszyklen als Governance-Werkzeug statt technischer Abfolge

Im Gegensatz zu anderen Organisationen assoziiert das PMI das Thema Projektlebenszyklus und Projektphasen mit dem Projektmanagementkontext oder der Analyse des Umfelds von Projekten.

Das PMI stellt den Zusammenhang dieser Methode (=Erstellung eines phasenorientierten Ablaufs), primär aufgrund der Schnittstellenbildung zwischen Ausführender- und Projektorganisation, bezüglich der ständig notwendigen Kommunikation her, was letztendlich auch zum Umfeld der Projektarbeit gehört.

Während viele Standardorganisationen oder Branchenmodelle (wie z.B. die HOAI im Bauwesen oder klassische V-Modelle in der IT) Projektphasen als rein technische Entwicklungsabschnitte definieren, hebt das PMI das Thema auf eine völlig andere Ebene.
Hier ist die detaillierte Aufschlüsselung, warum das PMI den Projektlebenszyklus und die Phasen so stark mit dem Managementkontext und der Umfeldanalyse verknüpft:

1. Phasen als Management-Kontrollpunkte (Governance)

 Für das PMI ist eine Projektphase keine bloße Aneinanderreihung von Aufgaben, sondern ein Steuerungswerkzeug des Managements.
    • Die Logik: Das PMI verknüpft das Ende einer Phase immer mit einem sogenannten Phase Gate (auch Kill Gate, Stage Gate oder Phase Review genannt).
    • Der Zweck: Hier wird nicht nur geprüft, ob das technische Ergebnis vorliegt, sondern ob das Projekt im aktuellen Unternehmensumfeld noch Sinn ergibt. Passt der Business Case noch? Haben sich die Rahmenbedingungen der Trägerorganisation geändert? Das Phasenende dient dem Management als expliziter Entscheidungspunkt, um das Projekt fortzuführen, anzupassen oder geordnet abzubrechen.
Fokusbereich Abschluss eines Projekts mit detaillierten Checklisten für Projektmanagement und Produkt
Dieses Diagramm visualisiert mit dem gesonderten „Fokusbereich Abschluss“ die vierte und finale Phase im klassischen Projektlebenszyklus, in der alle administrativen und produktbezogenen Fäden zusammenlaufen. In getrennten Checklisten werden hier einerseits die Belange des Projektmanagements (z. B. Abschlussbericht, Lessons Learned und vertragliche Schließung zur Überführung in die Organisatorischen Assets / OPAs) und andererseits die handfesten Kriterien des Produkts (z. B. Übergabe des Mountainbikes, Qualitätsprüfungen, Garantien und Support-Prozesse für den laufenden Betrieb) abgearbeitet und vor dem finalen Phase Gate kontrolliert.

2. Die Verknüpfung mit den "Enterprise Environmental Factors" (EEFs)

Wenn das PMI von Phasen spricht, analysiert es immer das Projektumfeld. Der Lebenszyklus eines Projekts wird maßgeblich von den internen und externen Umweltfaktoren (EEFs) der Organisation beeinflusst:
    • Interne Kultur und Struktur: Ein agiler oder prädiktiver Lebenszyklus wird nicht nur nach dem Produkt gewählt, sondern danach, wie die Organisation gesteuert werden kann. Hat die Organisation eine hohe Risikotoleranz? Wie sind die Entscheidungswege?
    • Externe Faktoren: Marktbedingungen, gesetzliche Vorgaben oder technologische Trends bestimmen, wie lang Phasen sein dürfen, um das Risiko eines Fehlschlags im dynamischen Umfeld zu minimieren.

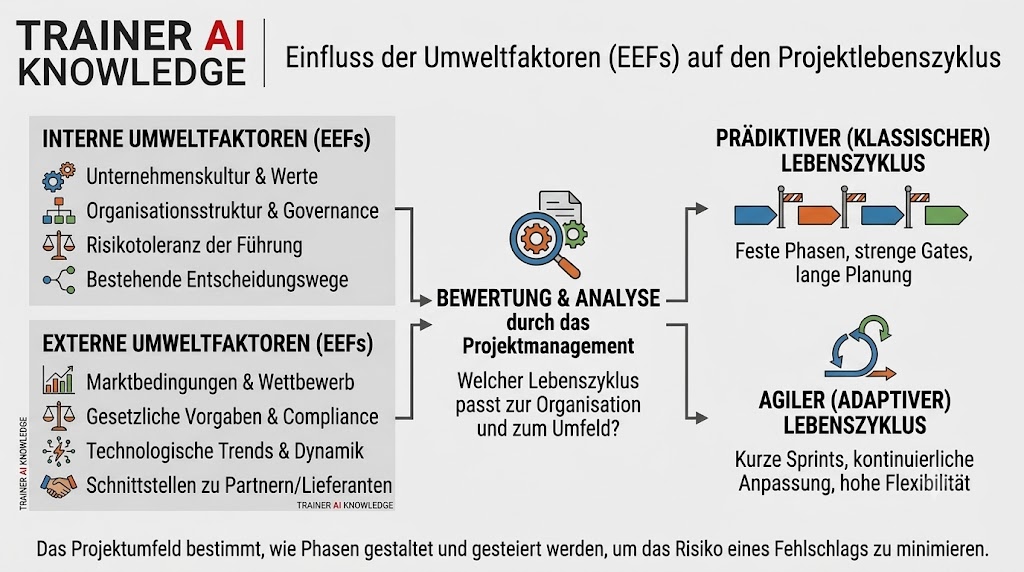

Diagramm zum Einfluss interner und externer Umweltfaktoren auf den Projektlebenszyklus.
Dieses Diagramm veranschaulicht, wie interne und externe Unternehmensumweltfaktoren (Enterprise Environmental Factors / EEFs) nach PMI-Standard die Wahl des Projektlebenszyklus steuern. Während interne Faktoren wie Risikotoleranz und Organisationsstruktur festlegen, wie ein Projekt geführt werden kann, erzwingen externe Faktoren wie Marktbedingungen, Gesetzgebung oder Technologie-Trends die passende Phasenlänge und Flexibilität (klassisch-prädiktiv vs. agil-adaptiv), um das Gesamtrisiko zu minimieren.

3. Trennung von Projektmanagement-Lebenszyklus und Produkt-Lebenszyklus

 Das PMI trennt strikt zwischen dem, was getan wird (Produkt) und wie es gesteuert wird (Management):

    • Andere Organisationen vermischen oft den Produktlebenszyklus (Konzeption, Entwicklung, Test, Betrieb, Ausmusterung) mit dem Projekt.
    • Das PMI sagt: Der Projektlebenszyklus ist der Rahmen, den das Projektmanagement um den Produktlebenszyklus legt, um Risiken zu kontrollieren. Ein Projekt kann beispielsweise nur eine einzige Phase des Produktlebenszyklus abbilden (z. B. eine reine Machbarkeitsstudie als eigenständiges Projekt).
     Richtigstellung: Der Produktlebenszyklus beginnt mit der Idee!

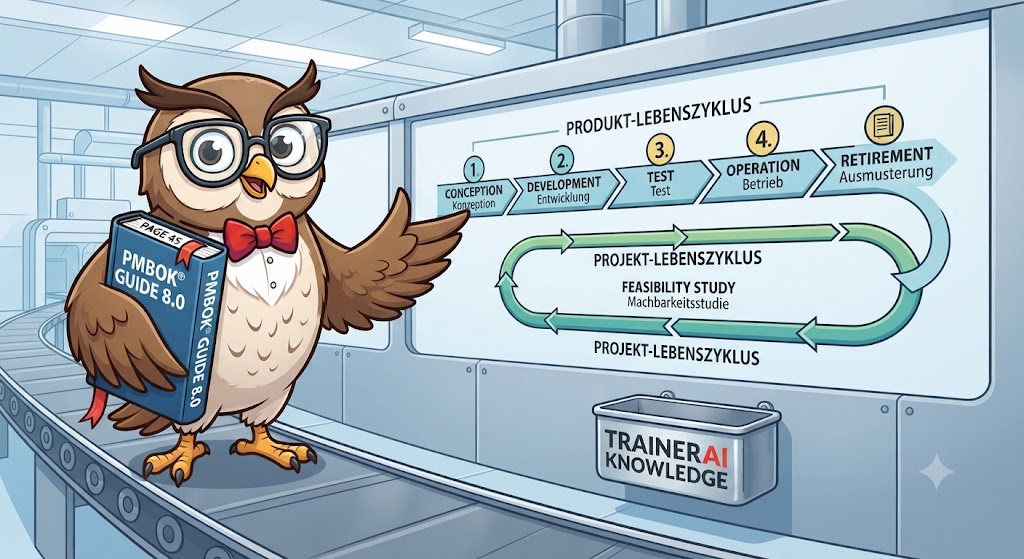

PMI-Trennung zwischen Produktlebenszyklus und Projektmanagement-Lebenszyklus an einer Fabrikationswand.
Die Grafik verdeutlicht den zentralen PMI-Grundsatz der Trennung von Produkt- und Projektmanagement-Lebenszyklus. Während der Produktlebenszyklus den gesamten Werdegang von der Konzeption bis zur Ausmusterung umfasst, spannt der Projektlebenszyklus einen zielgerichteten Steuerungsrahmen zur Risikokontrolle darum, der oft nur eine einzelne Phase abbildet.

4. Der Bezug zur ECO (Examination Content Outline)

In der ECO (insbesondere in der Domain Business Environment) wird genau dieses Verständnis abgeprüft. Ein PMP-Anwärter muss verstehen, dass die Wahl des Lebenszyklus (prädiktiv, agil oder hybrid) eine strategische Managemententscheidung ist, die auf der Analyse des Projektumfelds basiert:
    • Ist das Umfeld stabil? → Prädiktiver Lebenszyklus.
    • Ist das Umfeld hochgradig volatil und die Anforderungen unklar? → Adaptiver/Agiler Lebenszyklus.

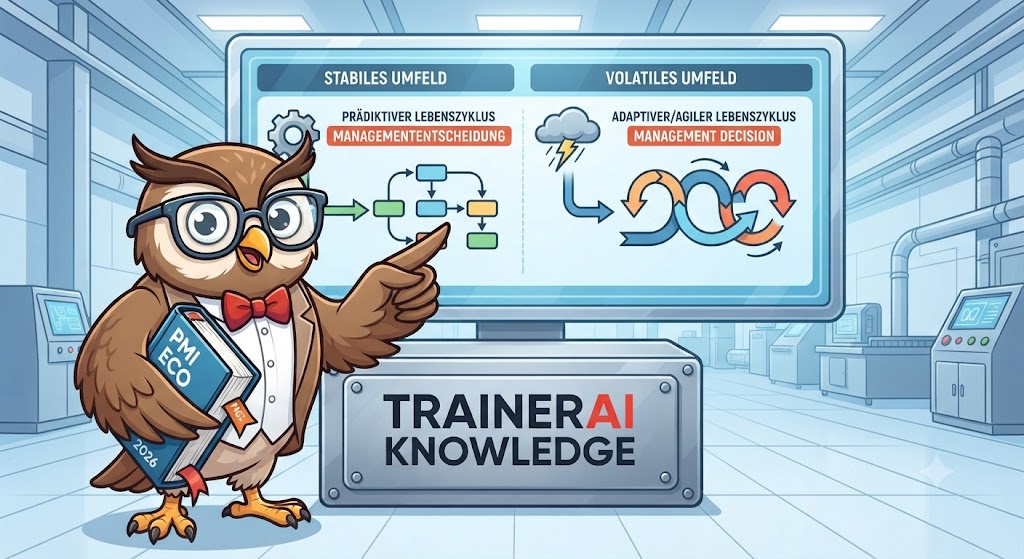

Doc Eco zeigt im PMI ECO 2026 die strategische Wahl des Lebenszyklus je nach Projektumfeld.
Die Grafik veranschaulicht die Anforderung der PMI ECO (Domain Business Environment), dass PMP-Anwärter die Wahl zwischen prädiktiven, agilen oder hybriden Lebenszyklen als strategische Managemententscheidung basierend auf der Umfeldstabilität verstehen müssen.

Fazit

In anderen Systemen lernt man: „Ein Projekt hat die Phasen A, B und C.“

Beim PMI lernt man: „Phasen sind die Brille, durch die das Management auf das Projektumfeld blickt, um Risiken zu minimieren, Werte zu sichern und die Governance aufrechtzuerhalten.“

Eigenschaften von Projektphasen

Das PMI kennzeichnet das Ende einer Phase durch Fertigstellung eines oder mehrerer Liefergegenstände (Key-Deliverables), ein bekannter Begriff aus dem Prozessmanagement.Dieser „Liefergegenstand“, sollte quantifizierbar oder überprüfbar sein.

Erst die positive Validierung des Liefergegenstands  über den Fokusbereich „Abschluss“, beendet eine Phase (oder auch das Projekt) und startet eine neue Phase. Fehler oder Fehlentwicklungen können somit früh erkannt und behoben werden. Der Übergang zwischen den Phasen wird auch u.a. als Phase Gate bezeichnet.

Dieses Gate kann eben auch verschlossen bleiben, was eine Übergabe an die nächste Phase erst einmal verhindert.

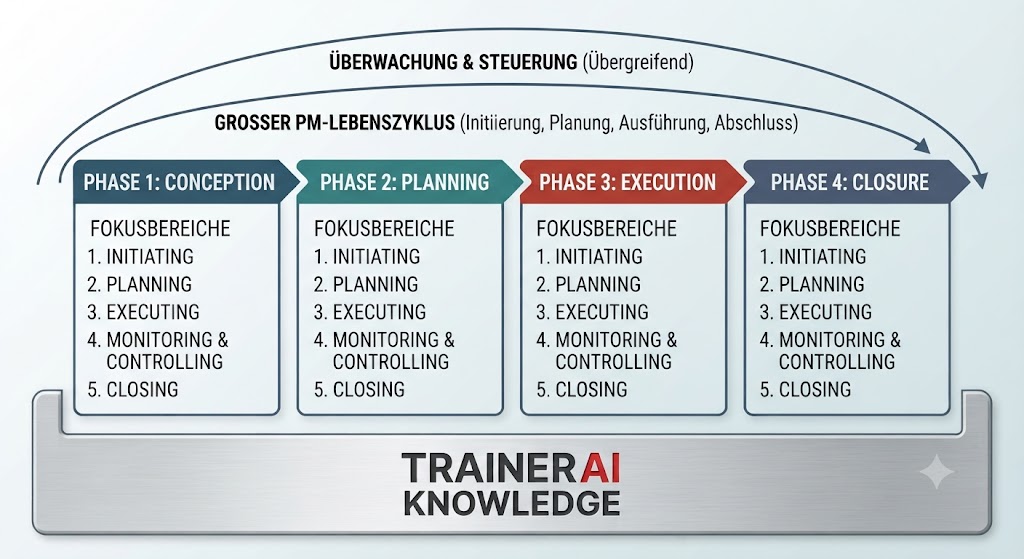

Detailliertes Diagramm der vier Projektphasen mit den fünf Fokusbereichen und übergreifendem Controlling.
Dieses übersichtliche Diagramm visualisiert einen strukturierten Projektmanagement-Lebenszyklus, der in vier sequenzielle Phasen unterteilt ist: Phase 1: Konzept, Phase 2: Planung, Phase 3: Ausführung und Phase 4: Abschluss. Jede Phase listet spezifisch die fünf zentralen PMI-Fokusbereiche auf: Initiierung, Planung, Ausführung, Überwachung und Steuerung sowie Abschluss. Darüber hinaus verdeutlichen zwei übergeordnete Bögen, dass die Aktivitäten der Initiierung, Planung, Ausführung und des Abschlusses den großen PM-Lebenszyklus bilden, während die Überwachung und Steuerung als übergreifende Managementaufgabe während des gesamten Projekts präsent ist. Die klare Farbcodierung und die logische Anordnung der Prozesseinheiten ermöglichen ein schnelles Verständnis der Zusammenhänge im Projektmanagement.

Die Fokusbereiche (ehemals Prozessgruppen)  Initiierung, Planung, Ausführung, Kontrolle und Steuerung sowie Abschluss sind
ohne eine Phasenunterteilung kaum praktizierbare Instrumente, da sich die Prozessgruppen im Rahmen jeder Phase wiederholen und damit den Projektmanagementlebenszyklus (seit PmBok 5 nicht mehr so bezeichnet) beschreiben.

Die Liefergegenstände ermöglichen über die „Phasenschnittstelle“ hinaus einen Rückblick in die letzte Phase und einen Ausblick in die nächste Phase.

Durch den Ausblick in die nächste Phase wird auch eine signifikante Risikoeinschätzung und Chanceneinschätzung ermöglicht, was wiederum die Philosophie der „rollierenden Planung“ spiegelt. Technische und wirtschaftliche Risiken werden minimiert.



Neben dem Begriff „Phase Gate“ werden die Schnittstellen dieser Überprüfungen auchals Phasenübergänge, Stufenübergänge oder Entscheidungspunkte bezeichnet.

Phasenverläufe im Projektlebenszyklus

  • Anstoßplanung: Dargestellt als starre Dominosteine oder feste, nacheinander geschaltete Blöcke mit einer harten Barriere (Pfeile zeigen nur nach vorn, kein Weg zurück).

  • Revolvierende Planung: Dargestellt nach dem Hochschul-Prinzip (Phasen/Semester als Blöcke, bei denen ein gebogener Rückhol-Pfeil aus späteren Phasen zurück in eine frühere Phase führt, um offene „Scheine“ nachzuholen).

  • Rolling-Wave-Planning: Dargestellt als ein in die Ferne reichender Horizont, bei dem der vordere Bereich scharf und detailliert (Arbeitspakete) und der hintere Bereich neblig-grob (Planungspakete) dargestellt ist, der sich schrittweise schärft.

  Achtung!

Die Begriffe Anstoßplanung und revolvierende Planung werden im PMI Kontext nicht benutzt. Die Anstoßplanung ist vergleichbar mit einem sehr stringentem Wasserfallmodell (PMBOK 8.0, 4.2.1).

Die revolvierende Planung wird eher immanent verwendet: Phasen enden in der Regel mit einer Überprüfung (Phase Gate / Governance Review). Wenn die Kriterien nicht erfüllt sind, entscheidet das Management, ob die Phase wiederholt, korrigiert oder ob das Projekt abgebrochen wird. Eine „revolvierende“ Dauerschleife im Sinne von überlappenden Semestern ist im klassischen PMI-Sinne jedoch so nicht vorgesehen; dort trennt man eher strikt zwischen prädiktiv (sequenziell) und iterativ/agil (schleifenbasiert)

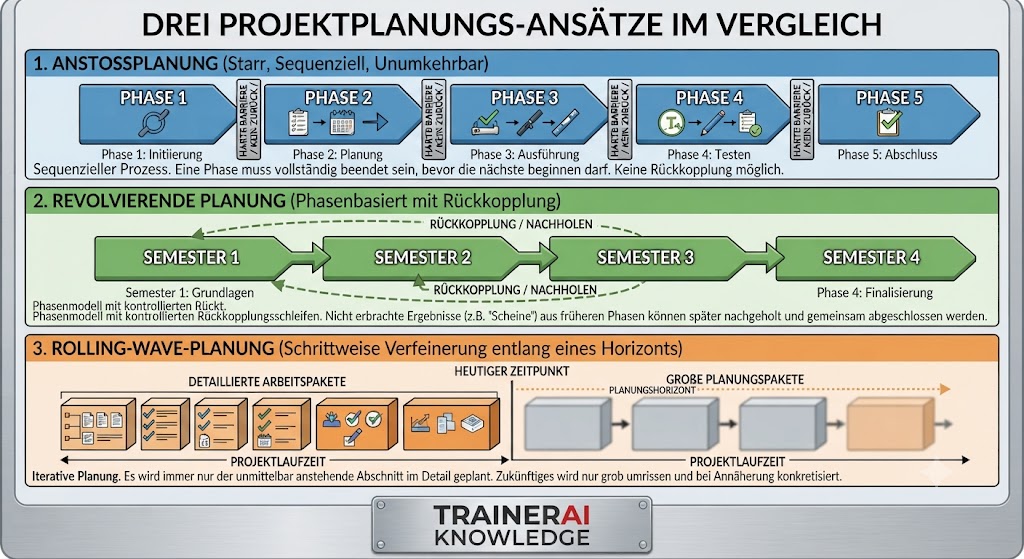

ergleich der drei Projektplanungsansätze Anstoßplanung, revolvierende Planung und Rolling-Wave-Planning.
Diese übersichtliche Grafik vergleicht drei unterschiedliche Projektplanungsansätze: Die Anstoßplanung als starres, sequenzielles Phasenmodell ohne Rücksprünge, die revolvierende Planung nach dem Prinzip von Kontroll- und Rückkopplungsschleifen (ähnlich dem Hochschulsystem mit Nachhol-Semestern) sowie das Rolling-Wave-Planning als iterative Methode, bei der nur der nahe Horizont detailliert und die Zukunft schrittweise verfeinert wird.

Anstoßplanung, Rolling Wave Planning oder revolvierende Planung?

Welcher Phasenverlauf oder Planungsansatz zum Einsatz kommt, ist in der Regel stark von der jeweiligen Projektart abhängig. Die drei hauptsächlichen Projektarten werden allgemeinüblich in die Kategorien Investitionsprojekte, Organisationsprojekte und Entwicklungs- / Forschungsprojekte (F&E) unterteilt.

Investitionsprojekte (z. B. Erstellung eines technischen Produkts oder Anlagenbau):

Diese zeichnen sich primär durch klar abgegrenzte Phasen aus, die eine sequenzielle Planungsweise (Anstoßplanung) notwendig machen. Das Produkt als solches ist zwar einzigartig oder neu, aber ein Unternehmen kann im Anlagenbau auf langjährige Erfahrungswerte zurückgreifen, wodurch die Zielgrößen mit marginalen Abweichungen sehr gut prognostizierbar sind. Zudem ist die Baubranche beispielsweise durch rechtliche Vorgaben wie die Honorarordnung für Architekten und Ingenieure (HOAI) zu einer strikten Phasenteilung verpflichtet.

Ein sequenzielles Investitionsprojekt nutzt dokumentierte Erfahrungen aus den Organizational Process Assets (OPAs) in einer Industriehalle.
Diese detailreiche Karikatur visualisiert die Herausforderungen und Strukturen eines sequenziellen Investitionsprojekts, beispielsweise im Anlagenbau. Der Prozess unterliegt einer strikten Phasenabfolge (Initiierung, Planung, Ausführung, Abschluss), die oft durch externe Vorgaben wie die HOAI geprägt ist. Besonders hervorgehoben wird die Bedeutung der Organizational Process Assets (OPA's) – ein Schlüsselelement aus dem PMBOK Guide, das dem Projektteam als Erfahrungsschatz (Lektionen gelernt, Checklisten, Archive) zur Verfügung steht und von einem fachkundigen Eulen-Maskottchen präsentiert wird.

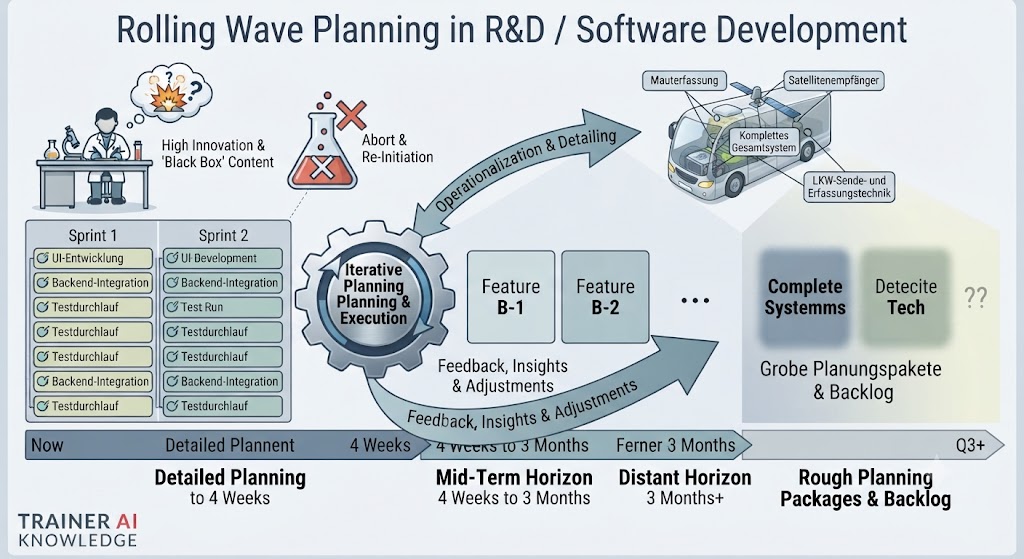

Diagramm zeigt Rolling-Wave-Planung in F&E-Projekten mit Sprints und Feedbackschleifen.
Diese Infografik veranschaulicht das Konzept des „Rolling Wave Planning“ in der Software- und F&E-Entwicklung. Der Zeitstrahl ist in drei Phasen unterteilt: Die „Detaillierte Planung“ der nächsten zwei Sprints (ca. 4 Wochen), den „Mittelfrist-Horizont“ für das nächste Quartal (mit groben Features B-1, B-2) und den „Fernen Horizont“ (Q3+). Das Diagramm zeigt die iterative Natur der Planung mit Feedbackschleifen (Rückkopplungen) und die Notwendigkeit von Parallelinitiierungen in innovativen F&E-Projekten, wie am Beispiel eines komplexen Mautsystems (Fahrzeugerfassung, Satellitenempfänger) dargestellt. Das Logo „TRAINER AI KNOWLEDGE“ befindet sich unten links.

Entwicklungs- und Forschungsprojekte (F&E / Softwareentwicklung):

Solche Vorhaben erfordern während einer Phase häufig Parallelinitiierungen und direkte Rückkopplungen zu Vorphasen, da Forschungsergebnisse oft völlig neue, bis dato unbekannte Erkenntnisse liefern. Sie kennzeichnen sich durch hohe Innovationen und extreme „Black Box“-Inhalte. Arbeitspakete, die zu keinen Ergebnissen führen, werden konsequent abgebrochen und mit einem neuen Ansatz initiiert. Häufig handelt es sich hierbei um komplexe Gesamtsysteme, in denen mehrere Teilsysteme eng miteinander verflochten sind (wie etwa bei einem Mauterfassungssystem aus Autobahnerfassungstechnik, LKW-Sende- und Erfassungstechnik sowie Satellitenempfängern). Auch die klassische Softwareentwicklung fällt in diesen Bereich – und genau hier kommt sehr häufig das Rolling Wave Planning zum Tragen: Ein Softwareteam plant beispielsweise die nächsten zwei Sprints (ca. 4 Wochen) absolut detailliert mit festen Arbeitspaketen durch, während die Features für das nächste Quartal (der ferne Horizont) zunächst nur als grobe Planungspakete im Backlog stehen und erst bei Annäherung schrittweise operationalisiert werden.

 Organisationsprojekte (Großvorhaben und Change-Vorhaben):

Organisationsprojekte erfordern oft eine Kombination verschiedener Vorgehensweisen, da neben den Planungszielgrößen auch Zwischenergebnisse, Parallelisierungszwänge oder völlig neue Initiativen den Verlauf beeinflussen. Dazu zählen Großvorhaben wie Parteikongresse, Wahlen, Weltausstellungen, aber auch Großumzüge oder Fusionen („Elefantenhochzeiten“) inklusive der nachfolgenden Zusammenlegung von Firmenbereichen. Eine glasklare, starre Phasenteilung ist hier in der Regel nicht möglich, da viele kleine Teilprojekte parallel nebeneinander herlaufen.

Komplexe Organisationsprojekte wie Fusionen nutzen adaptive Kerne und parallele Teilprojekte statt starrer Phasen.

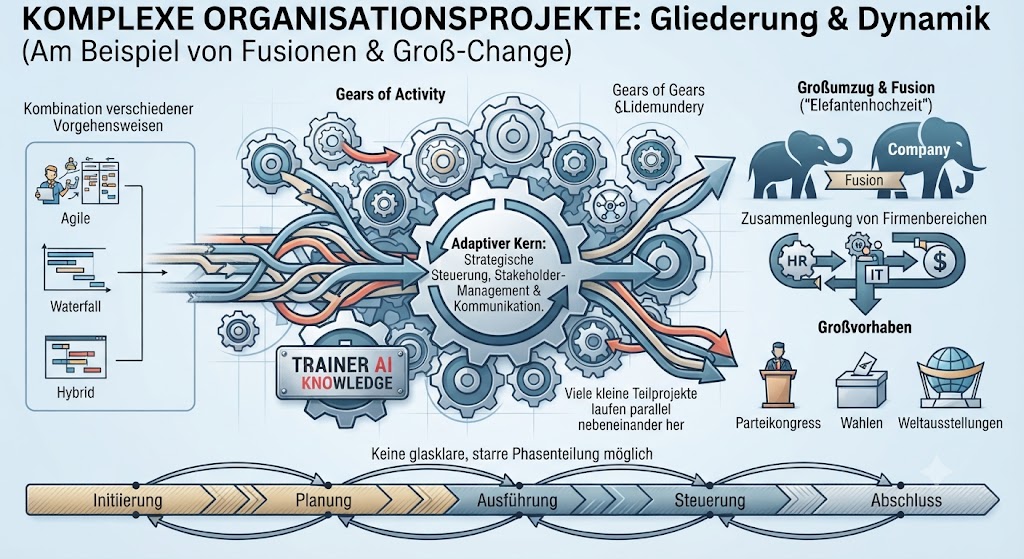

Diese Infografik veranschaulicht die Komplexität und Dynamik von Organisations- und Change-Vorhaben (Großvorhaben). Sie zeigt einen zentralen, adaptiven Kern, der von zahlreichen Zahnrädern umgeben ist, die für die vielen kleinen, parallel laufenden Teilprojekte stehen. Ein Zeitstrahl am unteren Rand macht deutlich, dass keine starre, glasklare Phasenteilung möglich ist. Auf der linken Seite wird eine Kombination aus verschiedenen Vorgehensweisen (Agil, Wasserfall, Hybrid) dargestellt. Auf der rechten Seite sind spezifische Beispiele visualisiert: Großumzüge, Fusionen („Elefantenhochzeiten“) inklusive der Zusammenlegung von Firmenbereichen sowie Großvorhaben wie Parteikongresse, Wahlen und Weltausstellungen. Das Logo „TRAINER AI KNOWLEDGE“ befindet sich auf einem der Zahnräder.
verwirrten Monteurs, der einen sprechenden Maschinenflansch ansieht. Der Flansch hat ein ausdrucksstarkes Gesicht und ruft in einer Sprechblase auf Deutsch: "Holla, da wurde mir aber eine Schraube zu früh an den Flansch montiert, da muss vorher noch die Dichtung drunter!". Pfeile zeigen auf die spezifischen Teile.
Diese humorvolle Grafik verdeutlicht den Unterschied zwischen Objekt- und Subjektsystemen in der betrieblichen Kommunikation. Ein metallischer Flansch ist anthropomorphisiert und meldet sich zu Wort, um einen Montagefehler (Schraube vor Dichtung) zu korrigieren. Der menschliche Mitarbeiter reagiert darauf mit sichtlicher Verwirrung.

Grundsätzliches zu Objekt-Systemen

Ein entscheidender Faktor ist zudem, dass es sich hierbei nicht um Objekt-Systeme handelt (bei denen keine Fremdsteuerung von außen möglich ist wie bei einer Maschine). Ein mechanisches Bauteil kann nicht rufen: „Holla, da wurde mir aber eine Schraube zu früh an den Flansch montiert, da muss vorher noch die Dichtung drunter!“ In Subjektsystemen (also Systemen mit Menschen) merken Beteiligte sofort, wenn sich beispielsweise zwei Termine im Kalender widersprechen. Daher kommt es in Organisationsprojekten ganz immanent und automatisch zu revolvierenden Maßnahmen, bei denen Phasen über Governance-Reviews oder Kontrollschleifen so gestaltet sind, dass offene Posten oder unvorhergesehene Reibungspunkte in den nächsten Schritten gemeinsam aufgegriffen und nachgeholt werden können.

Fast Tracking

Fast Tracking ist primär eine Methode Terminplanvorgänge (Arbeitspakete) teilweise oder ganz zu parallelisieren. Das geht nur, wenn der steuernde Vorgang (Vorgang 1) Arbeiten enthält, die nicht abgeschlossen sein müssen, bevor Vorgang 2 beginnt. In der Regel bewirkt dies die Beschleunigung eines Projekts.

Fast Tracking ist nicht zu verwechseln mit einer revolvierenden Planung. Man spricht in diesem Fall auch von Concurrent oder Simultaneous Engineering. Häufig werden dadurch aber Risiken erzeugt, die eher Nachteile hervorbringen können.

Der Begriff Fast Tracking wird manchmal auch auf überlappende Phasen benutzt z. B. „Beginn der Ausführungsphase, bevor die Planungsphase zu 100 % abgeschlossen ist“.

Bezug auf einzelne Sprints

Wendet man den Begriff „Fast-Tracking“ direkt auf Sprints an, muss man präzisieren:

  • Sprints selbst sollten in ihrer Länge nicht überlappt oder verkürzt werden: Ein Scrum-Sprint hat eine feste Timebox (z. B. 2 Wochen). Diese Box wird nicht „schneller gemacht“, indem man sie verkürzt oder mitten im Sprint den nächsten startet – das würde den iterativen Rhythmus und die Integrität des Sprints zerstören.
  • Aber: Die Inhalte bzw. die Arbeitspakete innerhalb oder zwischen Sprints können „fast-getrackt“ werden:
    • Wenn beispielsweise ein Backlog-Eintrag für den nächsten Sprint (Sprint 2) bereits im laufenden Sprint 1 vorbereitet (refined oder konzipiert) wird, während die letzten Tests für Sprint 1 noch laufen, ist das im Grunde ein agiles Äquivalent zu einer überlappenden Planung (ähnlich einer EA-Beziehung mit negativem Lag).
    • Auch das parallele Arbeiten an User Stories, die eigentlich sequenziell geplant waren (z. B. Entwicklung beginnt schon, bevor die UX-Abnahme des Vorgängers komplett finalisiert ist), entspricht dem Prinzip des Fast-Trackings, birgt im agilen Kontext allerdings das Risiko von Nacharbeit (Rework).

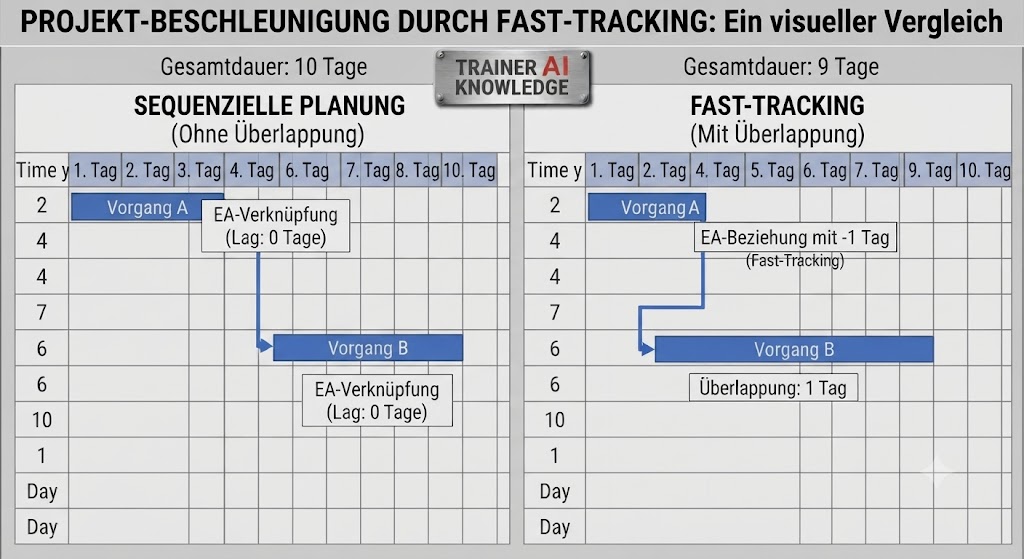

Vergleich zwischen sequenzieller Projektplanung und Fast-Tracking mit negativer EA-Anordnungsbeziehung (-1 Tag) zur Projektverkürzung im MS-Project-Stil.
Projektbeschleunigung durch Fast-Tracking im direkten Vergleich – Die sequenzielle Planung (links, Gesamtdauer 10 Tage) erfordert das vollständige Ende des Vorgängers, während Fast-Tracking (rechts, Gesamtdauer 9 Tage) durch eine EA-Beziehung mit negativem Lag (-1 Tag) eine zielgerichtete Überlappung und Zeiteinsparung ermöglicht.
